由(you)杭州華(hua)新機電(dian)工程(cheng)有限公(gong)司總包的(de)華(hua)潤電(dian)力(溫州)有限公(gong)司兩臺1600t/h卸船(chuan)機滾裝工程(cheng)順(shun)利(li)竣(jun)工。

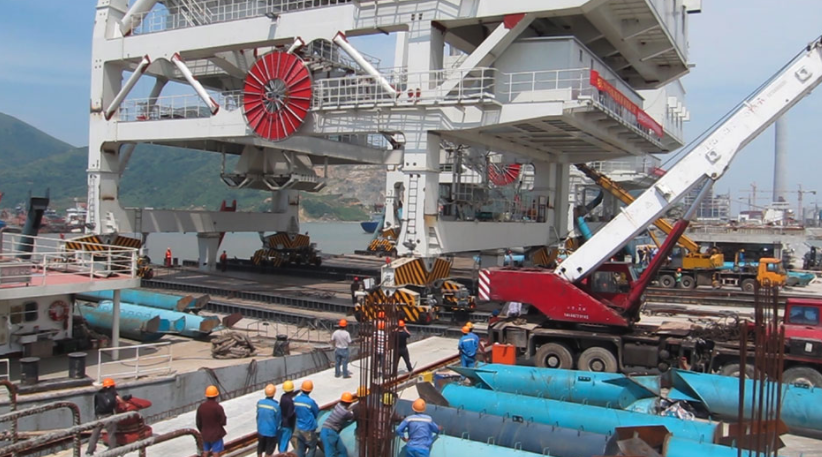

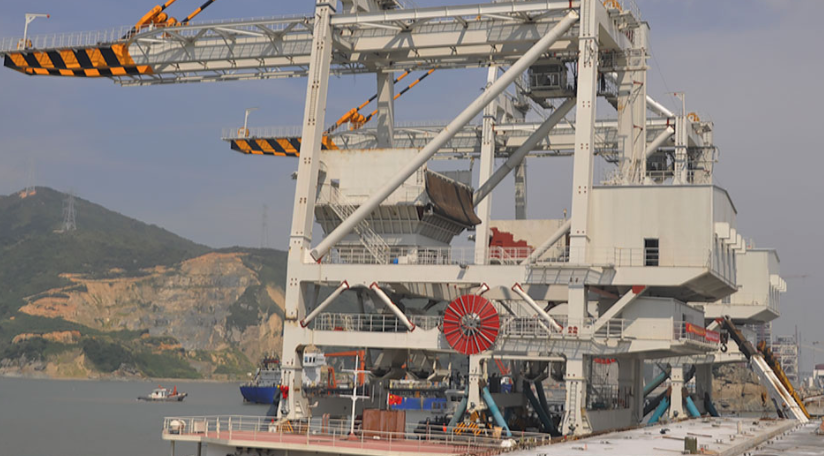

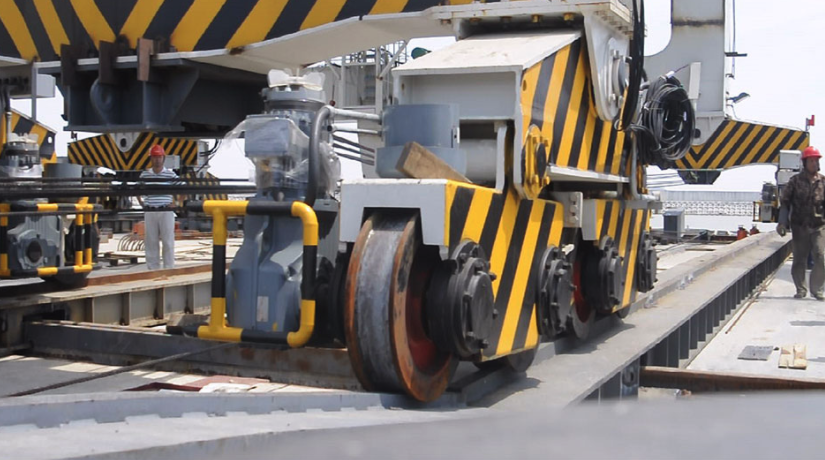

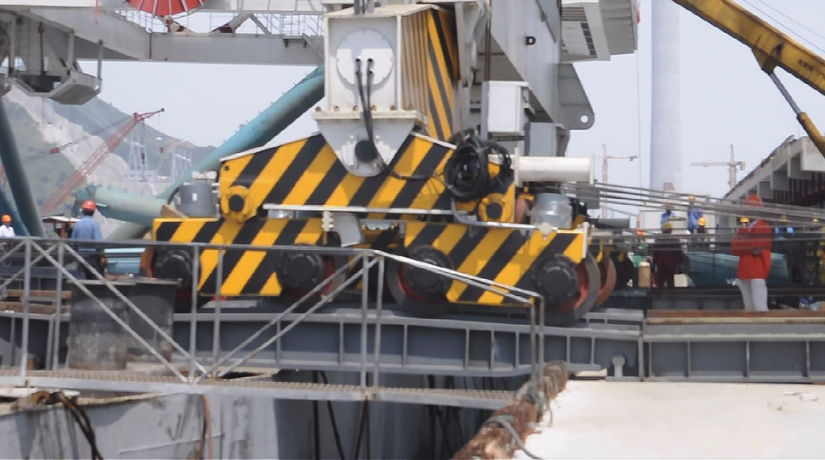

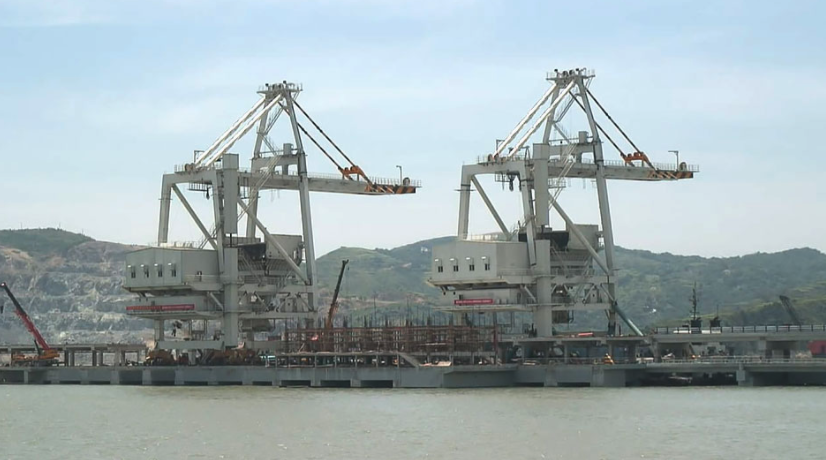

該兩臺卸船(chuan)機(ji)(ji)于(yu)(yu)2013年6月(yue)底在張(zhang)家(jia)港(gang)制造(zao)基地(di)整(zheng)機(ji)(ji)安裝(zhuang)結束后(hou),于(yu)(yu)7月(yue)11日(ri)開始滾裝(zhuang),分(fen)別于(yu)(yu)7月(yue)11日(ri),7月(yue)13日(ri)滾裝(zhuang)上船(chuan),7月(yue)17日(ri)出港(gang),經7天海上航(hang)行(xing)后(hou),卸船(chuan)機(ji)(ji)抵達電廠碼頭,7月(yue)26日(ri)和28日(ri),卸船(chuan)機(ji)(ji)正式滾裝(zhuang)上岸并(bing)順利頂(ding)升入軌。
華潤電(dian)力兩臺(tai)1600t/h卸船機滾(gun)裝工(gong)(gong)(gong)程(cheng)是華新機電(dian)首次自主進行大型設備(bei)的(de)滾(gun)裝。在整個工(gong)(gong)(gong)程(cheng)中,項目(mu)相(xiang)關領(ling)導和技(ji)術人員(yuan)對碼頭(tou)水(shui)工(gong)(gong)(gong)滾(gun)裝段要(yao)(yao)求、海(hai)上運輸(shu)卸船機工(gong)(gong)(gong)況的(de)特殊要(yao)(yao)求、駁船選型、以及如何利(li)用潮差(cha)和船舶吃水(shui)深度、鉸接滾(gun)裝過渡梁設計等諸(zhu)多關鍵(jian)點(dian)作(zuo)了深入的(de)探討和研(yan)究(jiu),也因此獲得了許多寶貴的(de)經(jing)驗(yan)。
滾裝(zhuang)工(gong)程的順(shun)利(li)竣工(gong),不(bu)僅為使用單位的順(shun)利(li)投產提供(gong)了有力(li)的保證,同時為公司大(da)型設(she)備整(zheng)機交(jiao)付、開(kai)拓國(guo)際市場奠定(ding)了堅實的基礎。
